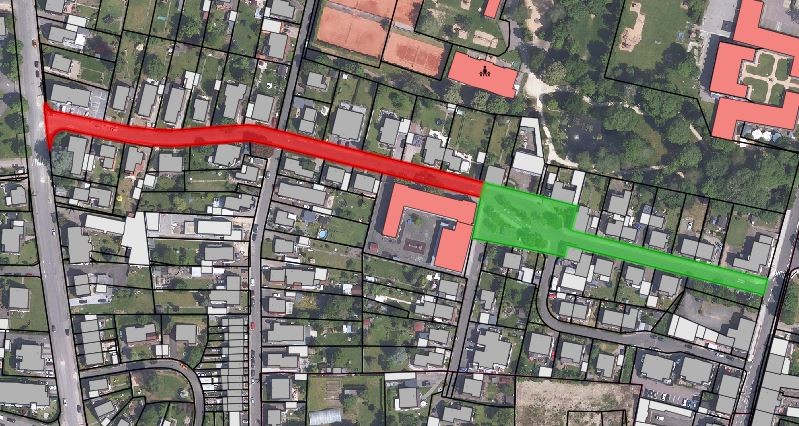

Baustellen
Unterhaltungsarbeiten Theobald Simon Straße
Die Stadtwerke erneuern mit dieser Maßnahme die Wasserleitung, beginnend im Einmündungsbereich auf die Prümer-Straße bis zum Einmündungsbereich auf die Kölner-Straße.
Die Baumaßnahme beginnt im Einmündungsbereich der Prümer Straße und verläuft parallel zum neu geplanten Gehweg bis zur Station 143,62. Hier erfolgt der Anschluss an den Burgweg. Dieser Anschluss wird auf eine Länge von rd. 41m bis zum bestehenden Netz der Straße „Burgweg“
Bei Station 144,86 erfolgt der Anschluss an die Bestandsleitung der Straße „Im Eschenpesch“. Hierbei wird die Leitung bis aus dem Vollausbaubereich der Kreuzung hinaus erneuert.
Die Leitung der Theobald-Simon-Straße verläuft, bis zum Ende des Vollausbaubereiches, weiterhin rd. 138m parallel zum Gehweg (Ende Vollausbau bei Station 282,87).
Bei Station 275,39 erfolgt der Anschluss der Straße „Im Brühl“. Auch hier wird die Leitung lediglich aus dem Vollausbaubereich hinaus verlegt und an die bestehende Leitung angeschlossen.
Bei Station 282,87 endet der geplante Vollausbau. Ab hier verläuft die Leitung parallel zur bestehenden Rinne bis zur Station 322,27. Hier erfolgt der rd. 18m lange Anschluss an die Bestandsleitung der Straße „Am Pintenberg“.
Aufgrund vorhandener Leitungen wechselt die Trasse in diesem Bereich die Fahrbahnseite. Die neue Leitung verläuft ab Station 330 parallel zur rechtseitigen Rinnenanlage.
Im Einmündungsbereich auf die Kölner Straße verspringt die Leitung zurück in die Bestandstrasse und schließt bei Station 445,15 an das bestehende Netz an.

Rot: Vollausbau
Grün: Bestandsausbau
Ausführende Firma: Fa. Köppen Bitburg
Baubeginn: 15.6.2026
Unterhaltungsarbeiten Eifelstraße
Die Stadtwerke erneuern mit dieser Maßnahme die Wasserleitung, beginnend im Einmündungsbereich auf die Burbetstraße bis zum Einmündungsbereich auf die Wittlicher Straße.
Die Baumaßnahme ist in 6 Bauabschnitte untergliedert, wobei im 1. BA keine Maßnahmen der Stadtwerke durchgeführt werden.
- BA
Die Baumaßnahme beginnt im Einmündungsbereich auf die Wittlicher Straße (Station 389,93 der Wasserleitung) und verläuft innerhalb der Fahrbahn bis zur ca. Station 310.
3.BA
Die 3. BA verläuft von Station 310 bis ca. Station 222. Die Leitung verläuft innerhalb der Fahrbahn und wechselt, aufgrund der geplanten Grünanlagen, mehrmals die Fahrbahnseite. In diesem BA erfolgt der Anschluss von 2 größeren Wohneinheiten sowie der des Altenheims.
- BA
Die 4. BA verläuft von ca. Station 222 bis Station 140. Die Leitung verläuft innerhalb der Fahrbahn und wechselt, aufgrund der geplanten Grünanlagen, einmal die Fahrbahnseite.
- BA
Die 5. BA verläuft von Station 140 bis ca. Station 102. Die Leitung verläuft innerhalb der Fahrbahn und wechselt, aufgrund der Bestandsleitung, einmal die Fahrbahnseite. In diesem BA erfolgt der Anschluss der Ludwig-Jahn-Straße (St. 133,06) und der Gerolsteiner Straße (St. .114,59).
- BA
Die 6. BA verläuft von ca. Station 102 bis Station 0. Die Leitung verläuft innerhalb der Fahrbahn, parallel zur geplanten Gehweganlage. In diesem BA erfolgt der Anschluss der Bademer Straße bei Station 54,55.
Bei Station 0,00 erfolgt die Herstellung einer neuen Auskreuzung an die Burbetstraße.
Ausführende Firma: Fa. Universalbau, Bitburg
Baubeginn: 13.07.2026

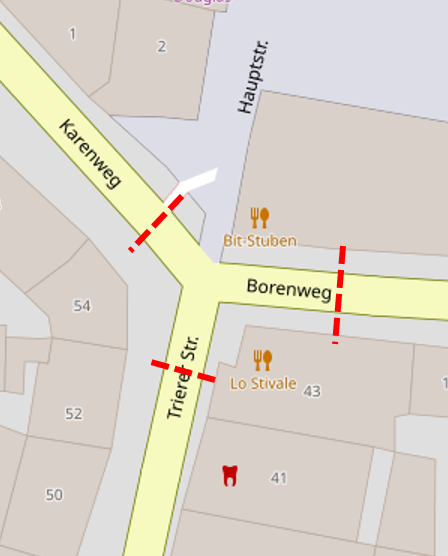

Unterhaltungsarbeiten Kreuzugsbereich in der Stadt (Karenweg,Borenweg und Trierer Straße)
Die Stadtwerke Bitburg ernern die Wasserleitung im Kreuzungsbereich Borenweg/Karenweg und Trierer Straße.
Nach Abschluss der Maßnahme erneuert die Stadt die Fahrbahnoberfläche im Kreuzungsbereich.

Ausführende Firma: Fa. Wadle, Bitburg
Baubeginn: 14.07.2026
